O Basis of Estimate (BoE), ou documento de bases da estimativa, registra as informações, os métodos e as premissas utilizados para elaborar uma estimativa de custos. Seu conteúdo explica o escopo considerado, as fontes dos quantitativos e preços, as condições de execução e as exclusões, permitindo compreender como os valores foram construídos. Esse registro preserva o raciocínio do orçamentista e oferece aos demais envolvidos os elementos necessários para interpretar e avaliar a estimativa.
Nos projetos de engenharia e construção, o BoE pode acompanhar estimativas destinadas a estudos de alternativas, decisões de investimento e aprovação de recursos. Sua aplicação facilita a comunicação entre os responsáveis pelo orçamento, a equipe do projeto e os decisores, tornando explícitas as condições que sustentam os custos previstos. Também apoia a identificação de riscos e oportunidades, a comparação entre revisões e a análise de diferenças entre o que foi estimado e as condições efetivamente encontradas durante a execução.
Para orientar essa documentação, a AACE International disponibiliza a Prática Recomendada 34R-05 — Basis of Estimate, que apresenta diretrizes para o desenvolvimento, a estrutura e o conteúdo do BoE. A publicação contempla objetivos, escopo, metodologia, bases de quantitativos e custos, premissas, exclusões, riscos, contingências e procedimentos de revisão e validação. Sua orientação é elaborar o documento em paralelo à estimativa, com informações fundamentadas e detalhamento adequado às características do projeto, favorecendo a rastreabilidade dos critérios adotados.

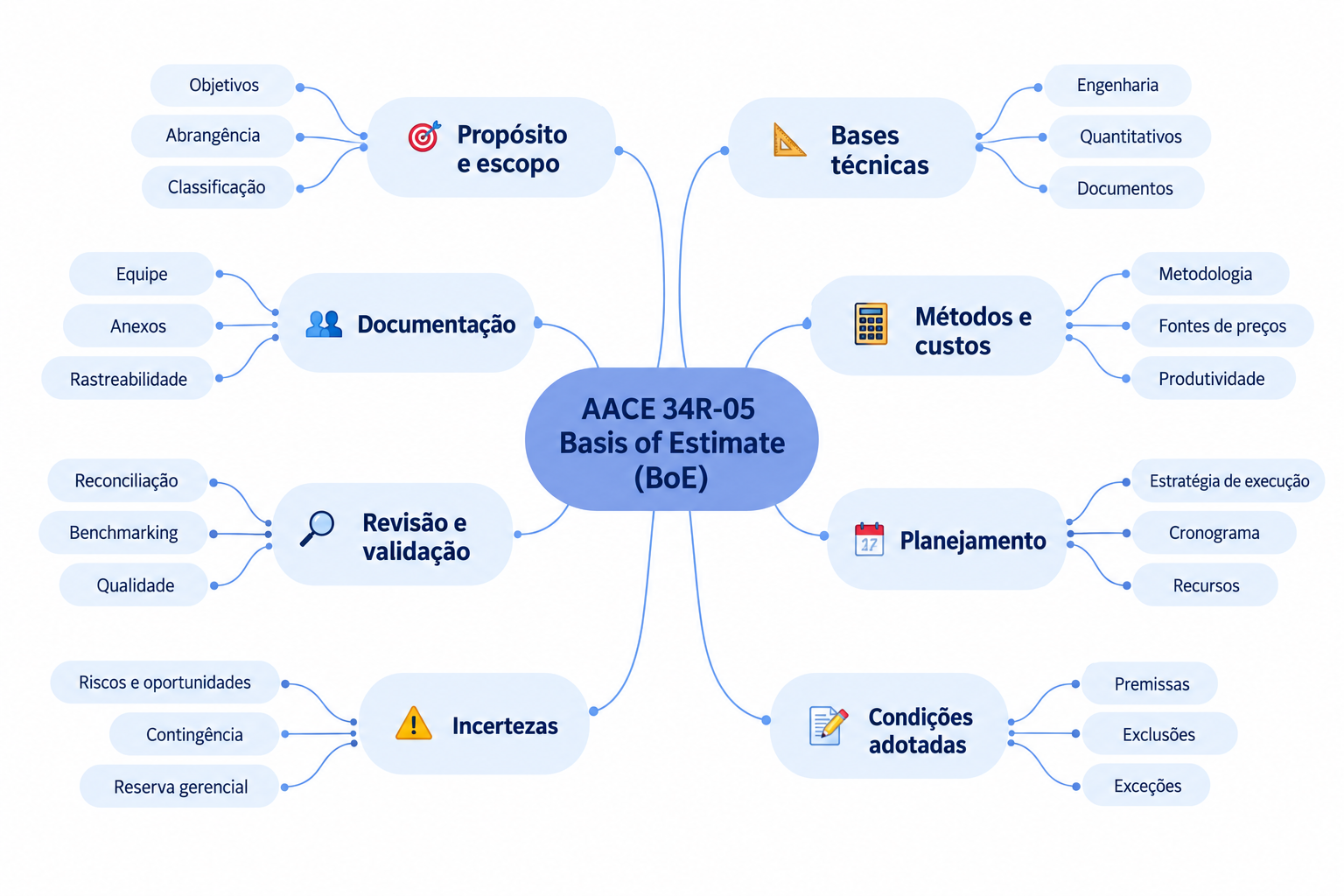

O que deve compor um Basis of Estimate (BoE)
A referência para o BoE é a AACE 34R-05 — Basis of Estimate. A lista abaixo sintetiza seu sumário; as descrições são apoiadas também no artigo de Todd Pickett.

Benefícios do BoE (Basis of Estimate)
Considerações finais
O Basis of Estimate contribui para tornar a estimativa de custos compreensível, rastreável e verificável. Ao registrar o escopo, as fontes de informação, os métodos e as premissas adotadas, o documento preserva o raciocínio que fundamenta os valores apresentados. Sua aplicação facilita a comunicação entre os envolvidos, a revisão das estimativas e a identificação de alterações nas condições consideradas durante sua elaboração (AACE International, 2021; Pickett, 2005).
A Prática Recomendada AACE 34R-05 oferece uma estrutura para organizar esse conteúdo, com detalhamento adequado às características do projeto. Para que o BoE seja útil, sua elaboração deve acompanhar o desenvolvimento da estimativa e explicitar suas limitações, riscos e critérios. A documentação dos objetivos de custos e dos resultados da validação também fortalece a avaliação da estimativa e sua utilização nas decisões do empreendimento (AACE International, 2021; Hollmann, 2020).
Referências
AACE International. (2021). Basis of estimate (Recommended Practice No. 34R-05; revisão de 5 de outubro de 2021) [Amostra]. https://web.aacei.org/docs/default-source/toc/toc_34r-05.pdf
Hollmann, J. K. (2020). Estimate validation and bias assessment: Ratio-to-driver method. Cost Engineering, 16–25. https://www.validest.com/storage/7665/a18adddf-6ce3-4937-b2ff-56ebd17d1cdf/hollmann_est_validation.pdf
Pickett, T. (2005). Preparing a basis of estimate. In 2005 AACE International transactions (pp. EST.10.1–EST.10.5). AACE International. https://www.ccg-estimating.com/storage/7665/a18ade20-d4c6-4e77-8bc8-10e4f34c345f/wp-basisofestimate2.pdf
